          ย้อนมหากาพย์โครงการ โฮปเวลล์ สรุปไทม์ไลน์บทเรียนค่าโง่ราคาแพงตั้งแต่เริ่มแรก จนล่าสุดศาลปกครองสูงสุด สั่งคมนาคมจ่ายชดเชยผู้รับเหมา 11,888 ล้านบาท

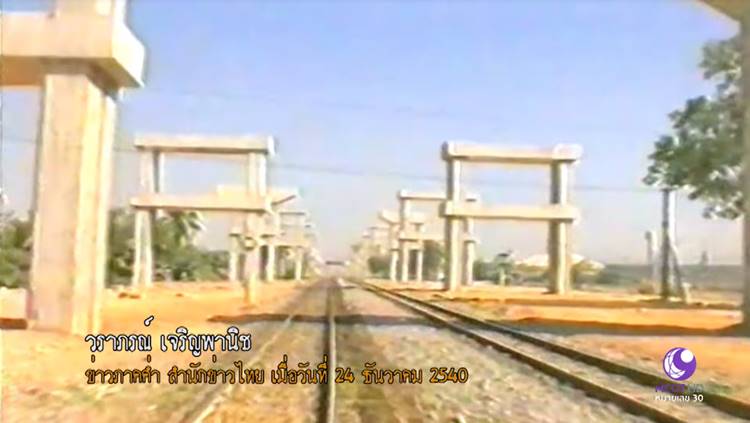

ภาพจาก สํานักข่าวไทย TNAMCOT

ภาพจาก สํานักข่าวไทย TNAMCOT

          หลังยืดเยื้อมานานกว่า 30 ปี วันนี้มหากาพย์โครงการ โฮปเวลล์ หรือ โครงการถนนและทางรถไฟยกระดับในเขตกรุงเทพฯ และปริมณฑล ก็กลับมาเป็นที่พูดถึงของสาธารณชนอีกครั้ง หลังศาลปกครองสูงสุด ได้มีการยกคำร้องกรณีให้เพิกถอนคำชี้ขาดอนุญาโตตุลาการ คดีโฮปเวลล์ และให้ กระทรวงคมนาคม โดย รฟท. จ่ายคืนเงินค่าก่อสร้างแก่บริษัท โฮปเวลล์ (ประเทศไทย) จำกัด รวม 11,888 ล้านบาท พร้อมดอกเบี้ยร้อยละ 7.5 ต่อปี ภายใน 180 วัน ซึ่งเปรียบเสมือนเป็นบทสรุปของตำนานดังกล่าว

          ทั้งนี้ หลายคนเกิดความสงสัยว่า โครงการ "โฮปเวลล์" อันเป็นเหมือนความหวังอันสวยหรูดังกล่าว เหตุใดจึงไม่สามารถก่อสร้างจนแล้วเสร็จ กระทั่งสุดท้ายรัฐต้องกลายเป็นผู้จ่ายเงินชดเชยสูงกว่าหมื่นล้านให้กับ "ผู้รับเหมาที่ทำงานไม่เสร็จ"

          1. โครงการถนนและทางรถไฟยกระดับในเขตกรุงเทพฯ และปริมณฑล หรือที่เรียกว่า โฮปเวลล์ เกิดขึ้นในปี 2533 ในสมัยรัฐบาล พลเอก ชาติชาย ชุณหะวัณ เป็นนายกรัฐมนตรี และมีนายมนตรี พงษ์พานิช เป็นรัฐมนตรีว่าการกระทรวงคมนาคม

          2. รัฐบาลได้เปิดประมูลสัมปทานก่อสร้าง และผู้ชนะการประมูลงานก่อสร้างนั้นก็คือบริษัท โฮปเวลล์โฮลดิงส์ ยักษ์ใหญ่แห่งวงการก่อสร้างของฮ่องกง โดยมีแผนจะสร้างทางยกระดับ 3 ชั้นคร่อมไปบนทางรถไฟเดิมของ รฟท. ชั้นกลางเป็นทางรถไฟชุมชน ชั้นบนสุดเป็นทางด่วน ระยะทางประมาณ 60 กิโลเมตร ใช้งบในการก่อสร้างราว 8 หมื่นล้านบาท เพื่อลดจำนวนแยกระหว่างถนนกับรางรถไฟ แก้ปัญหาจราจรติดขัด

          3. โครงการโฮปเวลล์ เริ่มลงนามเซ็นสัญญาเมื่อวันที่ 9 พฤศจิกายน 2533 มีอายุสัมปทานยาว 30 ปี โดยทางผู้ก่อสร้างจะเป็นผู้ลงทุนและออกแบบเองทั้งหมด ระยะเวลาก่อสร้าง 8 ปี วงเงินลงทุนรวม 8 หมื่นล้านบาท หากพิจารณาเผิน ๆ ไม่ว่าใครก็ต้องมองว่าฝ่ายรัฐบาลไทยนั้นได้เปรียบเห็น ๆ แต่กลับมีบางจุดในสัญญาที่ทำให้ฝ่ายรัฐเสียเปรียบอย่างมาก ก็คือ

          ในสัญญากำหนดให้ฝ่ายผู้ลงทุนสามารถบอกเลิกสัญญาได้เพียงฝ่ายเดียว ฝ่ายรัฐบาลไม่สามารถบอกเลิกสัญญาได้ และอีกประเด็นหลักคือ "ไม่มีการระบุไว้ในสัญญาว่าโครงการจะต้องแล้วเสร็จเมื่อใด" ทำให้บริษัท โฮปเวลล์ มีสิทธิ์ที่จะไม่ต้องทำโครงการจนเสร็จ

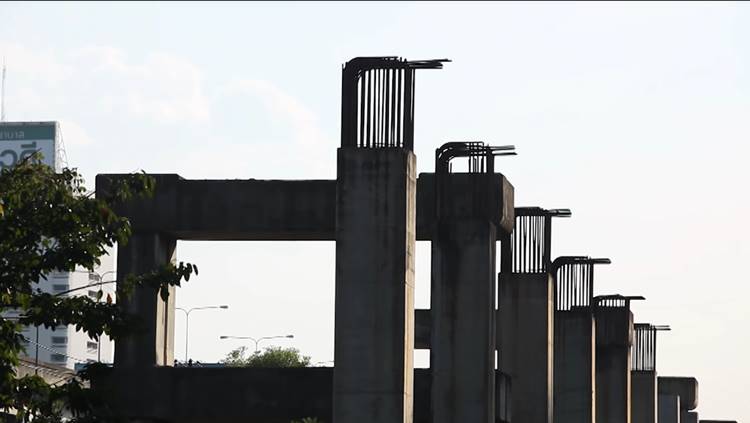

ภาพจาก สํานักข่าวไทย TNAMCOT

ภาพจาก สํานักข่าวไทย TNAMCOT

          4. หลังเริ่มก่อสร้างก็เริ่มพบปัญหาการก่อสร้างที่ล่าช้า โดยผู้ก่อสร้างระบุว่าทางการรถไฟฯ ไม่สามารถส่งมอบที่ดินเพื่อใช้ก่อสร้างได้ตามระยะเวลา เนื่องจากติดปัญหาการย้ายประชาชนออกจากพื้นที่ก่อสร้าง ประกอบกับเศรษฐกิจของไทยไม่เติบโตเท่าที่ควร ทำให้แหล่งเงินทุนเริ่มไม่มั่นใจ ทยอยถอนตัวออก ผู้ก่อสร้างจึงเริ่มเกิดปัญหาขาดสภาพคล่องทางการเงิน จนทำให้โครงการต้องเป็นอันชะงักในที่สุด

          5. มิหนำซ้ำหลังจากมีการรัฐประหารในปี 2534 รัฐบาลนายอานันท์ ปันยารชุน ก็ได้ตรวจสอบสัญญาสัมปทานทั้งหมดที่มีเงื่อนไขการผูกขาด ซึ่งโครงการโฮปเวลล์ ก็เข้าข่ายที่จะต้องถูกตรวจสอบ จนสุดท้ายได้ประกาศล้มโครงการโฮปเวลล์ พร้อมกับโครงการรถไฟฟ้าลาวาลิน และจัดตั้งองค์การรถไฟฟ้ามหานคร ขึ้นมาดำเนินการแทนในปี 2535

          6. จากนั้นในปี 2535 ในรัฐบาลนายชวน หลีกภัย สมัยที่ 1 โครงการโฮปเวลล์ก็ถูกผลักดัน แต่ก็ยังไม่วายเจอกับปัญหาเรื่องเงินทุน และปัญหาเรื่องแบบก่อสร้าง จึงทำให้ผู้รับเหมาไม่ยอมทำต่อ เพราะสัญญาไม่ระบุว่าโครงการจะต้องแล้วเสร็จเมื่อใด

          7. ต่อมาในสมัยรัฐบาลพลเอก ชวลิต ยงใจยุทธ ก็ได้มีมติคณะรัฐมนตรี เมื่อวันที่ 23 ธันวาคม พ.ศ. 2540 เลิกสัญญากับโฮปเวลล์ หลังพบว่าบริษัท โฮปเวลล์ ได้หยุดการก่อสร้างทั้งหมดอย่างสิ้นเชิงตั้งแต่เดือนสิงหาคม 2540 และได้มีการยกเลิกสัญญาอย่างเป็นทางการในรัฐบาลนายชวน หลีกภัย สมัยที่ 2 ในวันที่ 20 มกราคม 2541 หลังดำเนินการก่อสร้างเป็นเวลา 7 ปี มีความคืบหน้าเพียง 13.77% จากที่ควรจะมีความคืบหน้า 89.75%

          8. ปลายปี 2547 บริษัท โฮปเวลล์โฮลดิงส์ ได้ฟ้องร้องเรียกค่าเสียหายในการยกเลิกสัญญาจากกระทรวงคมนาคม และการรถไฟแห่งประเทศไทย เป็นเงิน 56,000 ล้านบาท ส่วนการรถไฟฯ ก็ฟ้องเรียกร้องค่าเสียโอกาสในการใช้ประโยชน์จากโครงการ เป็นเงินกว่า 200,000 ล้านบาทเช่นกัน

          9. ต่อมาในปี 2551 คณะอนุญาโตตุลาการได้วินิจฉัยชี้ขาดให้กระทรวงคมนาคม และการรถไฟฯ คืนเงินชดเชยแก่โฮปเวลล์ 1.1 หมื่นล้านบาท พร้อมดอกเบี้ยร้อยละ 7.5 ต่อปี จากการบอกเลิกสัญญาไม่เป็นธรรม

          10. และในปี 2557 ศาลปกครองกลาง ก็ได้ตัดสินให้ยกเลิกคำชี้ขาดของคณะอนุญาโตตุลาการดังกล่าว ด้วยเหตุผลว่า บริษัท โฮปเวลล์ ยื่นฟ้องต่อคณะอนุญาโตตุลาการ ช้ากว่าที่กฎหมายกำหนด กล่าวคือมีการบอกเลิกสัญญาสัมปทาน ช่วงต้นปี 2541 โดยผู้รับเหมามีเวลายื่นฟ้องต่อคณะอนุญาโตตุลาการตามกฎหมายภายใน 5 ปี หรือไม่เกินต้นปี 2546 แต่บริษัท โฮปเวลล์ ได้ทำการยื่นฟ้องในช่วงปลายปี 2547

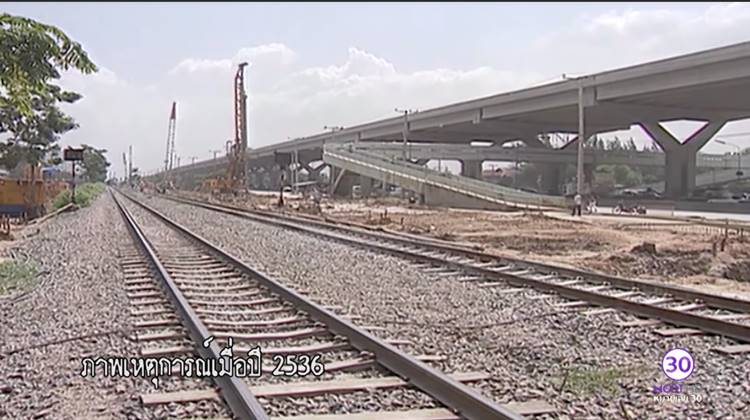

ภาพจาก สํานักข่าวไทย TNAMCOT

ภาพจาก สํานักข่าวไทย TNAMCOT

          จนมาถึงบทสรุปสุดท้ายในวันที่ 22 เมษายน 2562 ศาลปกครองสูงสุด ตัดสินให้การรถไฟแห่งประเทศไทย จ่ายเงินชดเชยให้กับบริษัท โฮปเวลล์ จากการบอกเลิกสัญญา รวมเป็นเงิน 11,888 ล้านบาท พร้อมดอกเบี้ยร้อยละ 7.5 ต่อปี และคืนหนังสือค้ำประกันมูลค่า 500 ล้านบาท ที่ออกโดยธนาคารกรุงเทพ ประกอบด้วยเงินที่บริษัทได้ชำระเป็นค่าตอบแทนจากการใช้ประโยชน์จากที่ดินของ รฟท. ถึงก่อนวันบอกเลิกสัญญาเป็นเงิน 2,850 ล้านบาท รวมถึงเงินค่าออกหนังสือค้ำประกัน 38 ล้านบาท และเงินค่าก่อสร้าง 9,000 ล้านบาท โดยจะต้องดำเนินการให้แล้วเสร็จภายใน 180 วัน

          อย่างไรก็ตาม แม้วันนี้โครงการ "โฮปเวลล์" จะได้บทสรุปอันขมขื่นใจของประชาชนที่ต้องหนีไม้พ้นการเป็นส่วนหนึ่งที่ต้องร่วมจ่ายเงินชดเชยในครั้งนี้ แต่สิ่งหนึ่งที่สำคัญไม่น้อยไปกว่าจำนวนที่เสียไป ก็คือบทเรียนที่ได้มา เพื่อให้คนรุ่นหลังโดยเฉพาะรัฐบาลต่อไปในอนาคต เมื่อมองเห็นเสาเหล่านี้แล้วควรตระหนักให้มากว่า ต้องไม่ให้สิ่งเหล่านี้เกิดขึ้นอีกอย่างเด็ดขาดในอนาคต

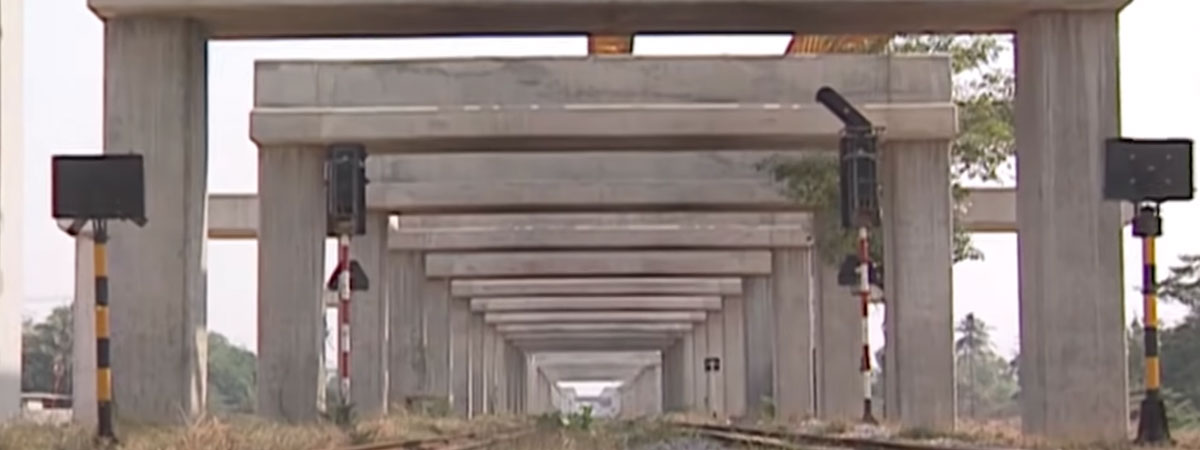

ภาพจาก สํานักข่าวไทย TNAMCOT
